南凭高铁崇凭段首座配电所受电成功

2025-05-16 19:00     来源:交通厅新闻中心     作者:莫育杰 韦建松 苏艳玲 封荣权
分享 微信
头条
微博 空间 qq
【字体: 打印

5月15日

南凭高铁崇凭段龙州配电所受电成功

标志着项目站后“四电”工程建设

取得关键性进展

预计7月份开始联调联试


南凭高铁崇凭段新建龙州、凭祥东2座10千伏配电所,配电所按照双电源设计同时供电,互为备用。其中龙州配电所位于南凭高铁崇凭段中部,可同时向崇左南和凭祥东两个方向供电,承担起为信号、通信、客服系统等关键行车设备提供稳定电源的重任,直接影响列车运行安全与调度效率。

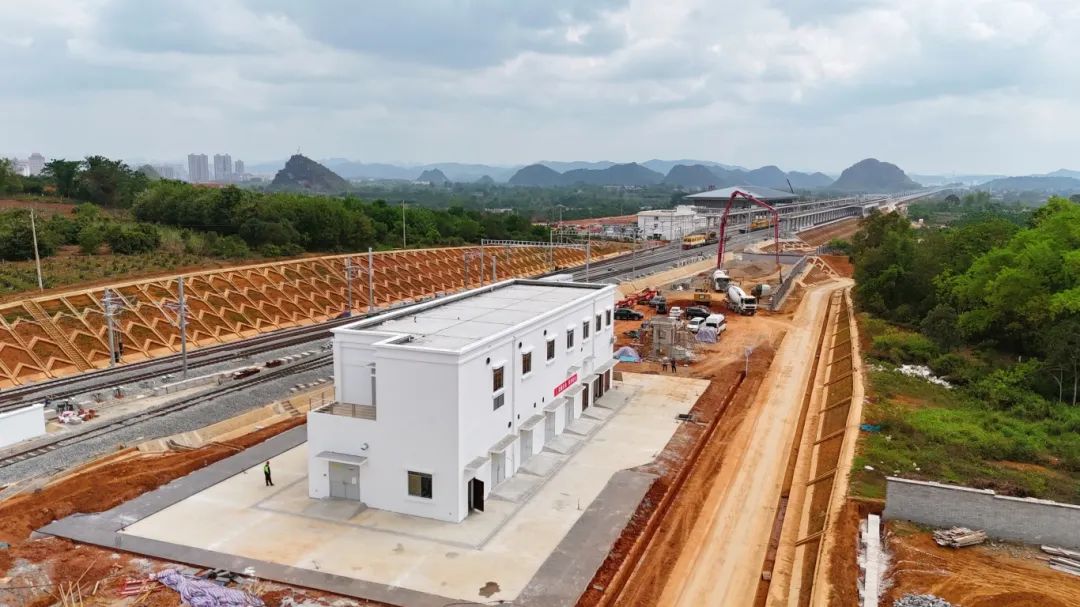

南凭高铁崇凭段配电所。


据中铁电气化局集团有限公司崇凭四电项目部电力变电技术负责人郭军毅介绍,龙州配电所是南凭高铁崇凭段全线首座受电成功的配电所,为站后工程设备安装调试提供动力来源,并对后续工程带来“样板工程”效应。当前,项目“四电”工程电力专业、牵引变电所专业、信息专业客运服务信息系统、通信专业均顺利通过首件验收,将作为各专业工艺标准在全线推广。


为确保受电成功,广西南崇铁路有限责任公司、中国铁路南宁局集团有限公司南宁铁路工程建设指挥部、中铁电气化局集团有限公司组织技术人员做好各项准备工作,与地方电力公司对接技术标准、工艺规范和工程进展,建立起高效的沟通协作机制,合力编制详细的送电方案,全过程周密部署实施现场设备检查、设备调试、倒闸受电操作等,实现一次受电成功。

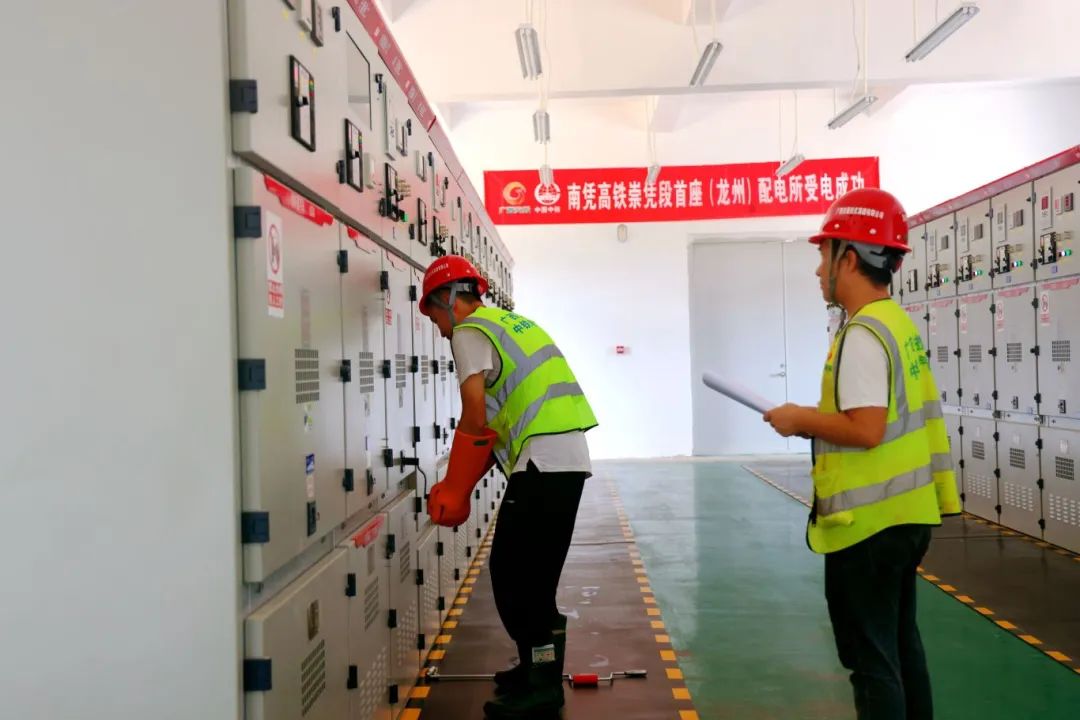

技术人员在核对主接线图运行状态。


操作人员正在进行高压柜倒闸操作。


据中国铁路南宁局集团有限公司南宁铁路工程建设指挥部高级工程师韦铁介绍,龙州配电所受电成功后,剩下的凭祥东配电所、宁明东站房变电所等预计5月底前能全部满足送电条件。全线计划5月份开始静态验收,7月份开始联调联试。

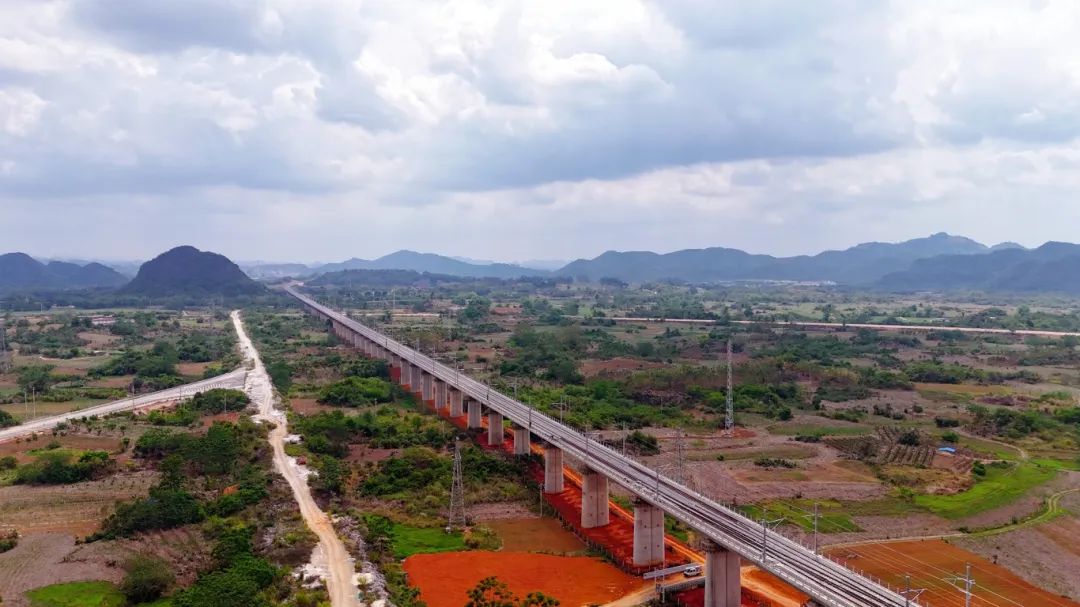

南凭高铁。

南凭高铁崇凭段是南凭高铁南崇段的延伸,线路东起崇左南站,经宁明县亭亮镇、龙州县,终至凭祥市凭祥东站。线路正线全长81.522公里,设计时速250公里,新建宁明东、龙州、凭祥东3座车站。


南凭高铁崇凭段开通运营后

南宁至凭祥可实现高铁直达

动车直抵中越边境城市

两地列车运行时间将由

4个多小时压缩到1个多小时

对于进一步完善边境交通基础设施

形成中国对接东盟便捷的运输通道

具有重要意义
